江西5GW逾期風、光項目名單!2024-03-06 13:37來源:gessey瀏覽數:231次

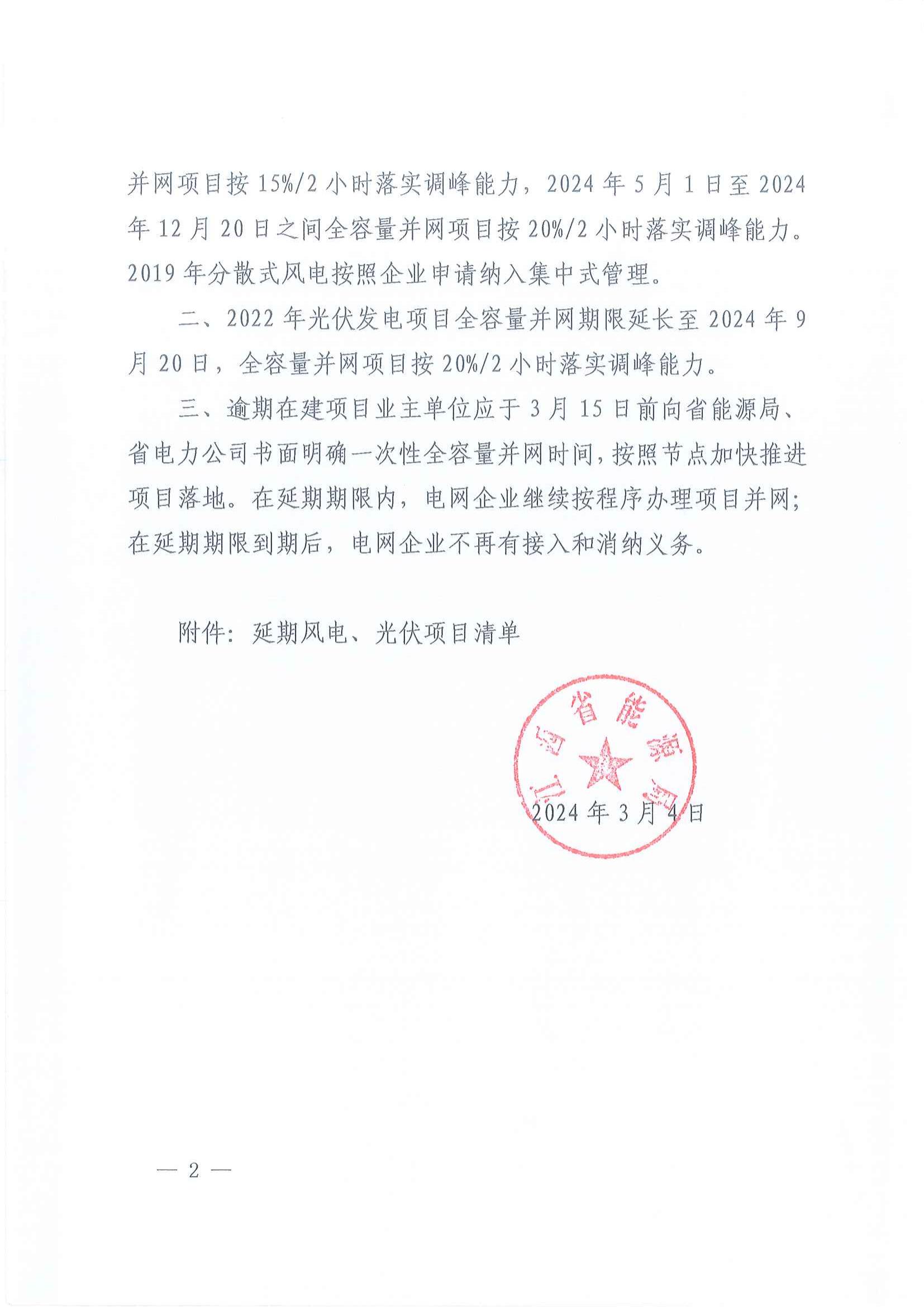

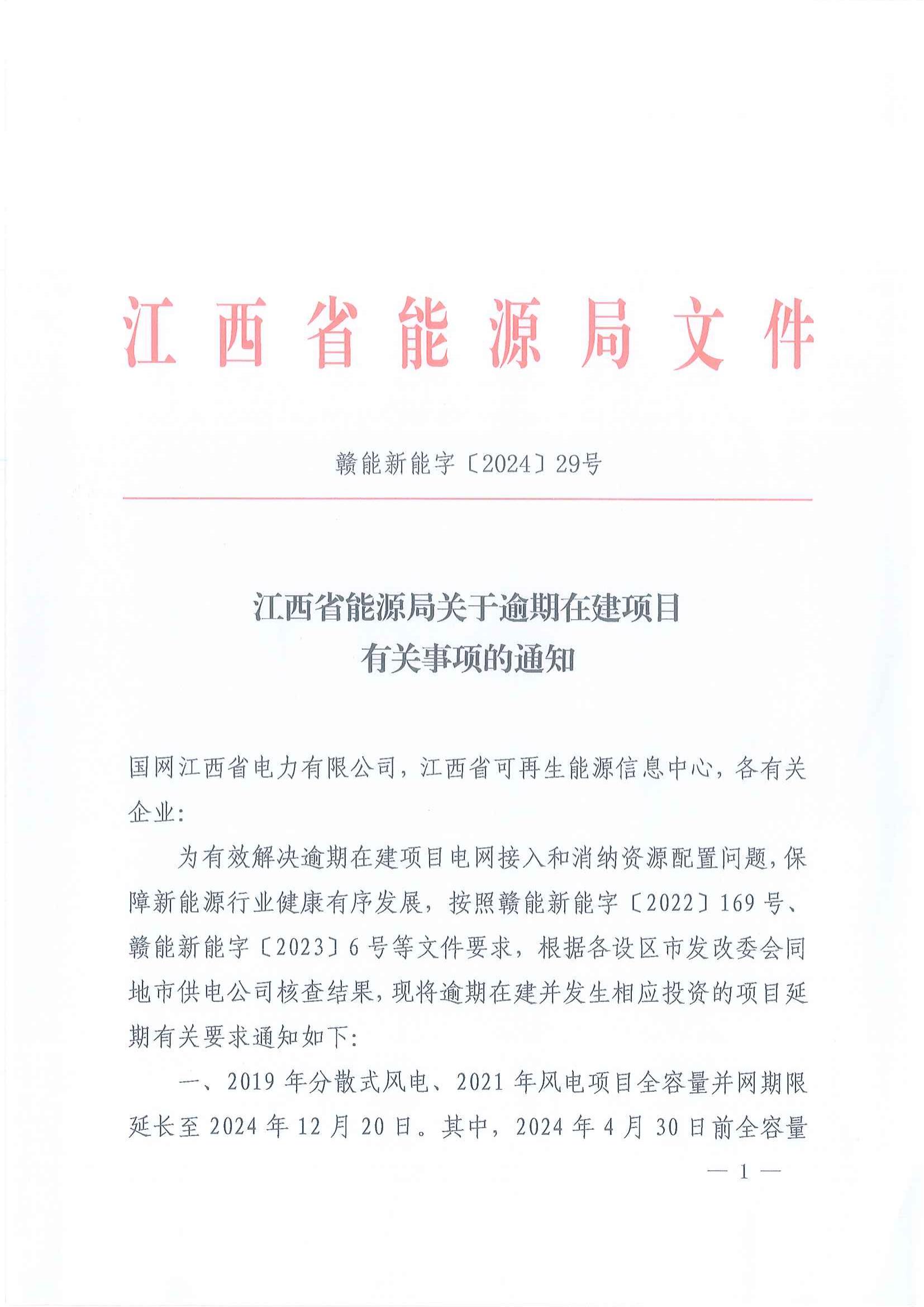

3月5日,江西省能源局關于逾期在建項目有關事項的通知。 通知明確了2019年、2021年風電,以及2022年光伏項目延期并網時間,以及延期項目需落實的調峰配儲能力。 根據通知,2019年分散式風電、2021年風電項目全容量并網期限延長至2024年12月20日。其中,2024年4月30日前全容量并網項目按15%/2小時落實調峰能力,2024年5月1日至2024年12月20日之間全容量并網項目按20%/2小時落實調峰能力。2019年分散式風電按照企業申請納入集中式管理。 2022年光伏發電項目全容量并網期限延長至2024年9月20日,全容量并網項目按20%/2小時落實調峰能力。 逾期在建項目業主單位應于3月15日前向省能源局、省電力公司書面明確一次性全容量并網時間,按照節點加快推進項目落地。在延期期限內,電網企業繼續按程序辦理項目并網;在延期期限到期后,電網企業不再有接入和消納義務。 此外,政策還公示了延期風電、光伏項目清單,逾期在建項目共76個項目,規模總計501萬千瓦。其中,光伏項目50個,規模為357萬千瓦;風電項目26個,規模為144萬千瓦。 全文見下:
