光伏3GW,風電12GW!廣西2023年陸上風電、集中式光伏項目正式申報

2023-05-10 11:00來源:gessey瀏覽數:301

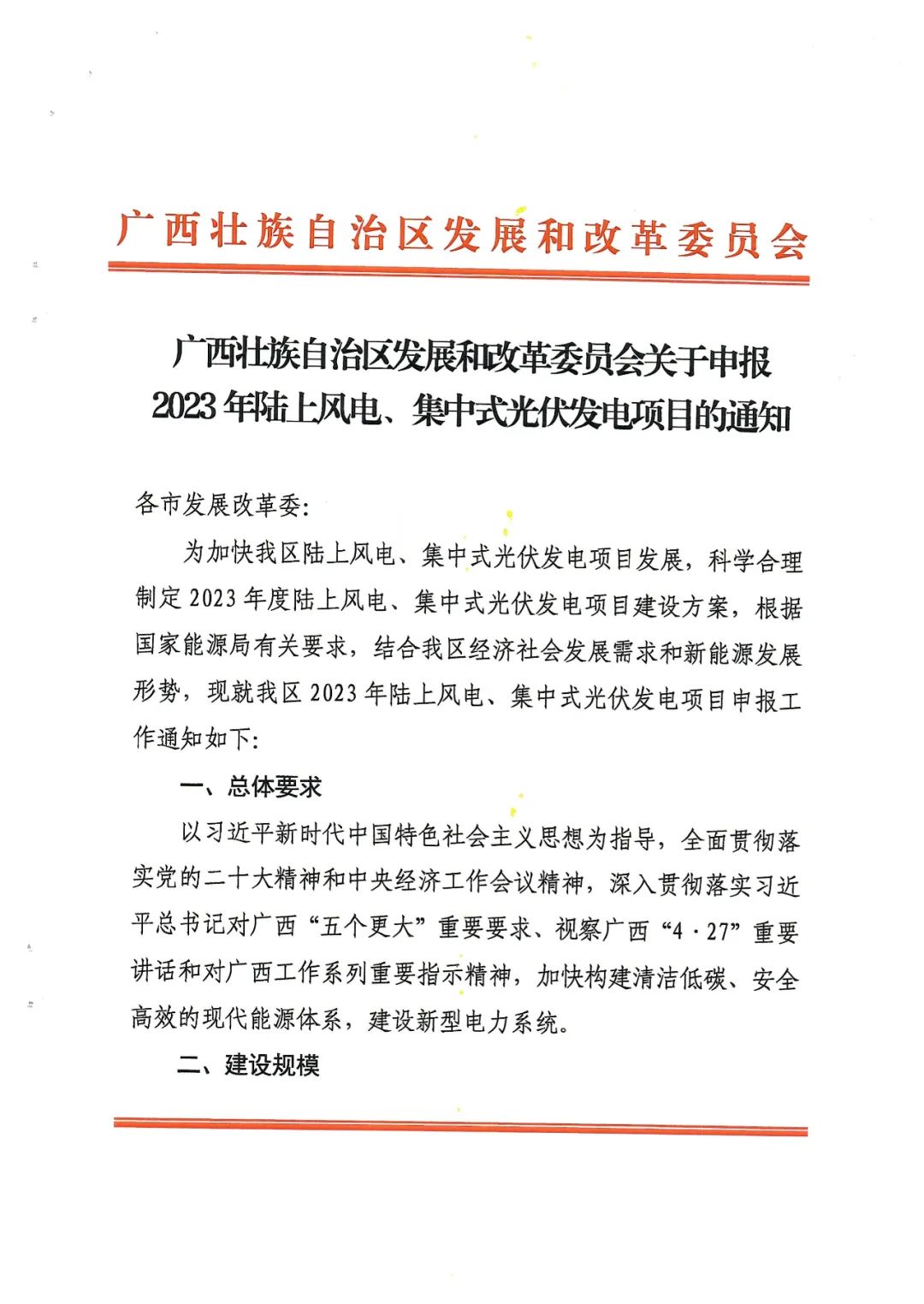

5月8日,廣西壯族自治區發展和改革委員會下發關于申報2023陸上風電、集中式光伏發電項目的通知。文件表示,2023年廣西陸上風電和集中式光伏擬通過競爭性配置新增建設指標,陸上風電為1200萬千萬,集中式光伏項目300萬千萬。

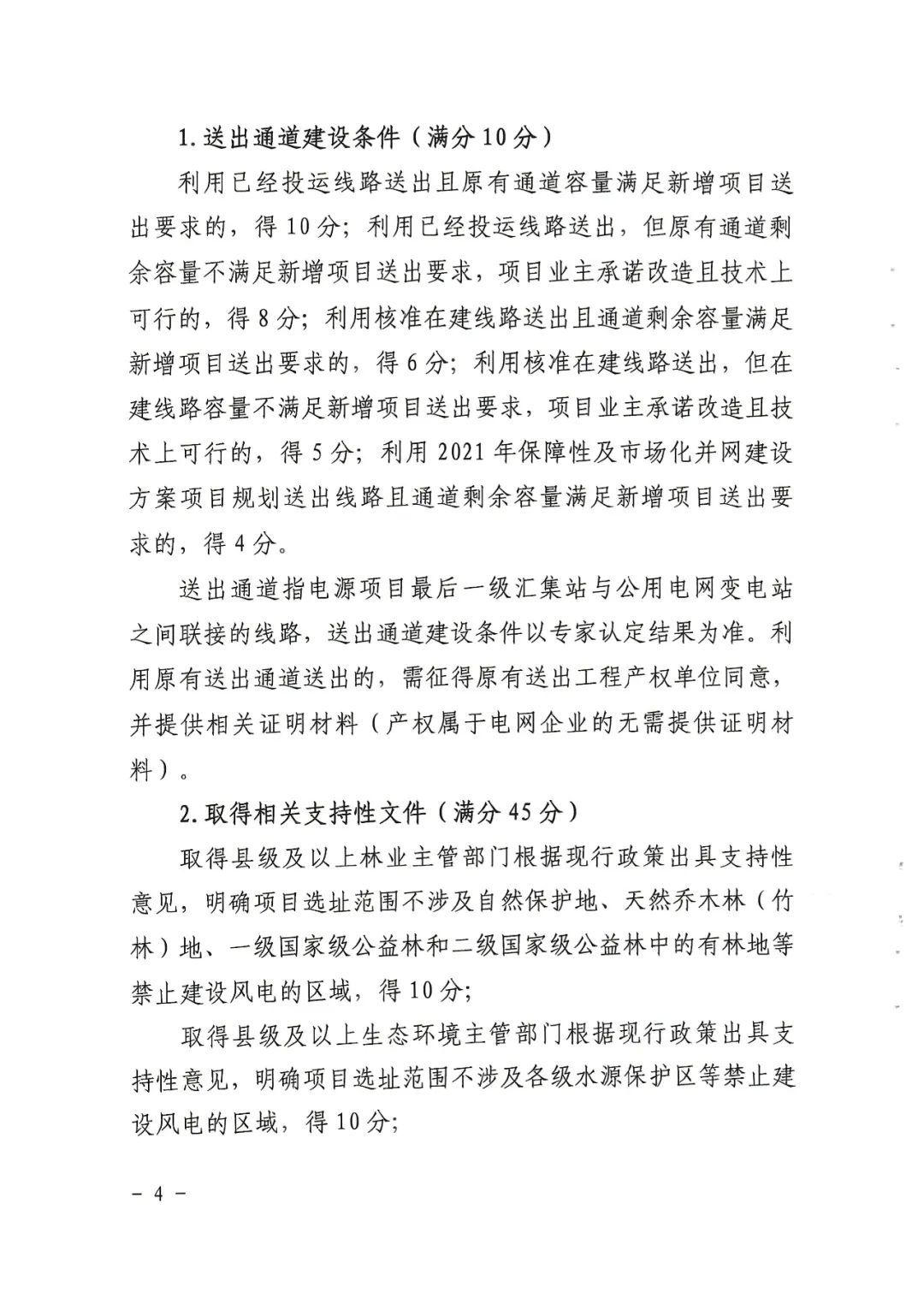

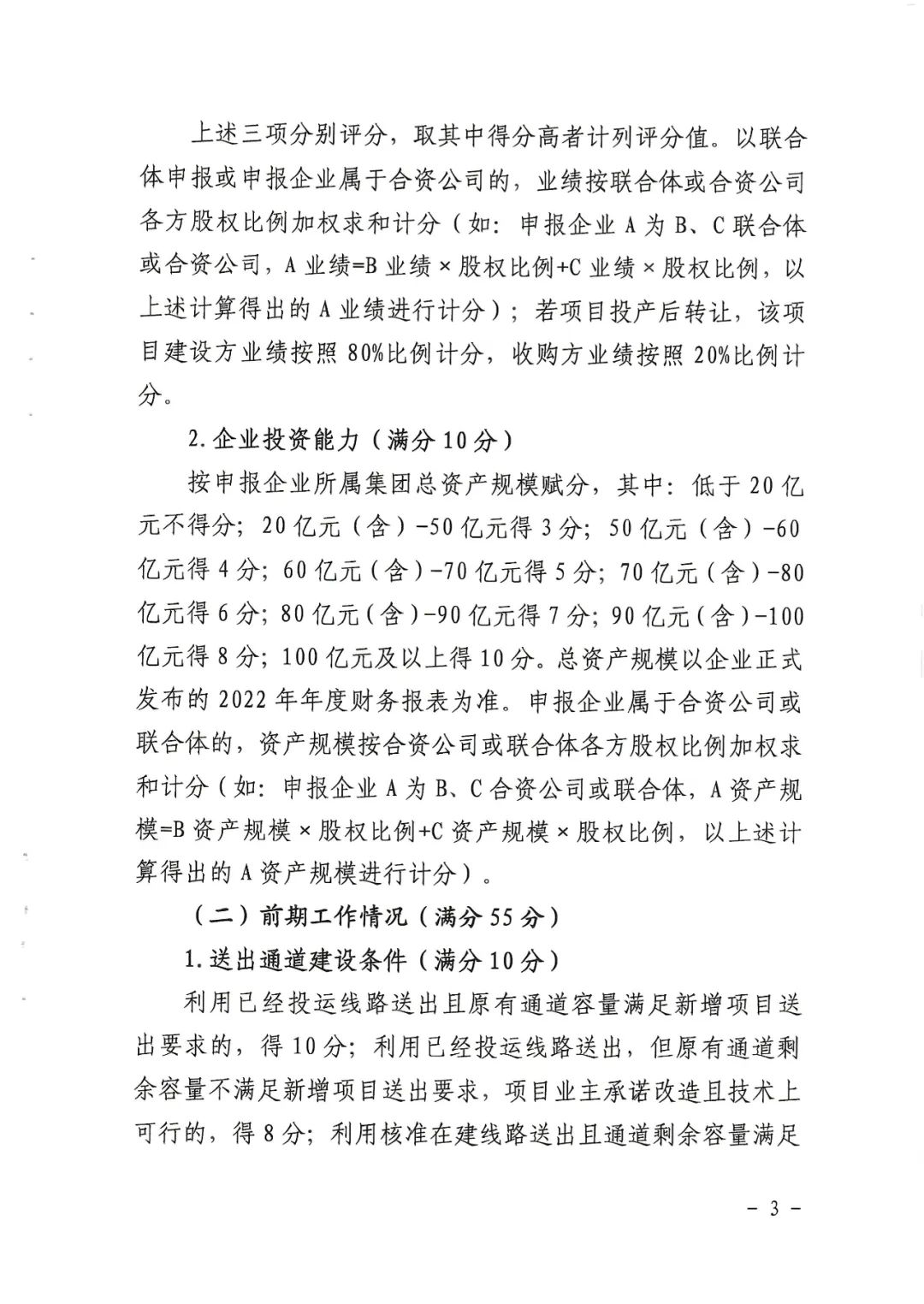

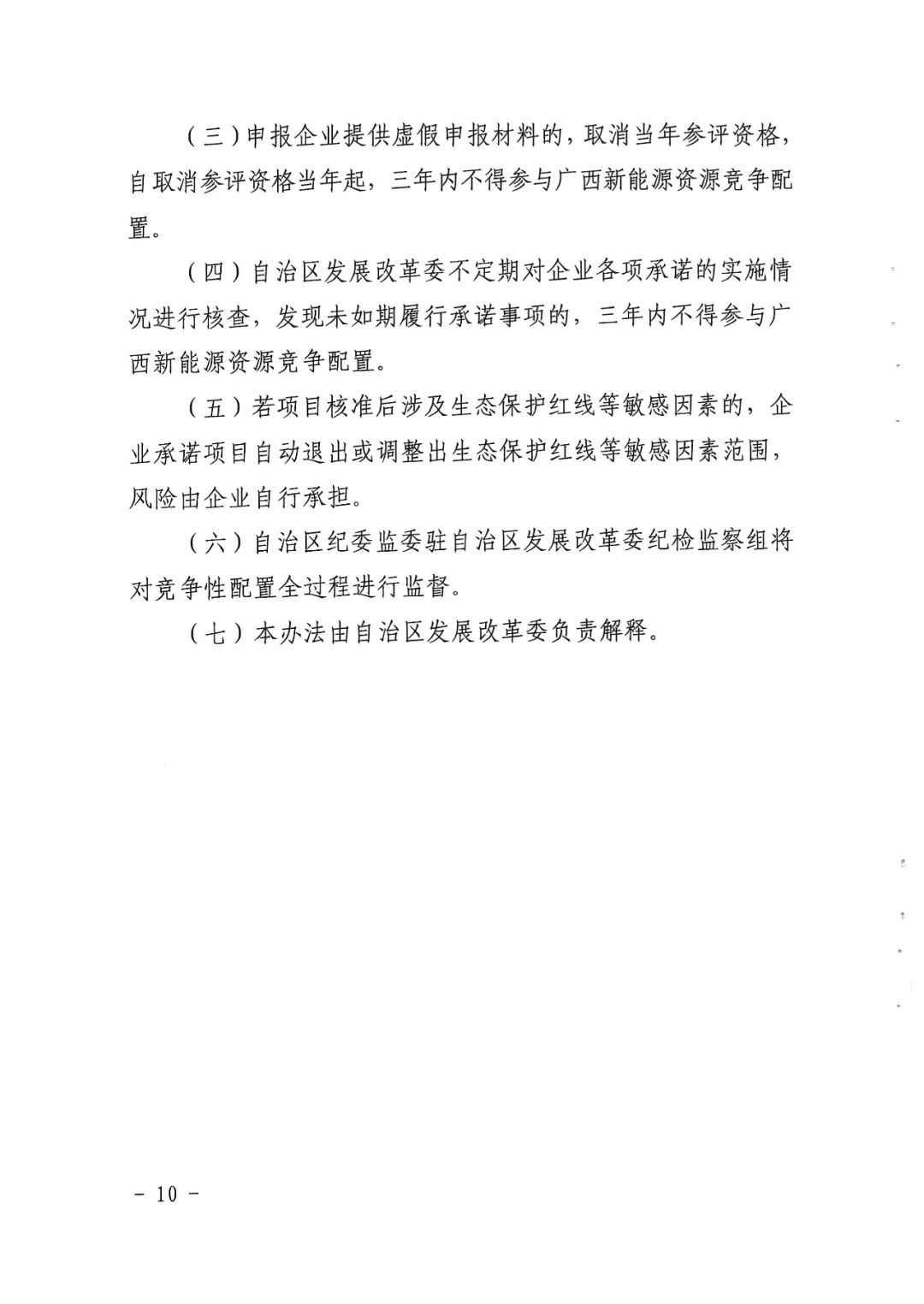

其中文件指出,1、申報項目—自然資源、林業及生態環境部門支持意見評分項任意一項不得分,取消本次參評資格。項目取得的各部門支持性意見必須以國土“三調”數據和“三區三線”劃定最新成果為準,項目選址涉及林地情況以林地部門意見為準。

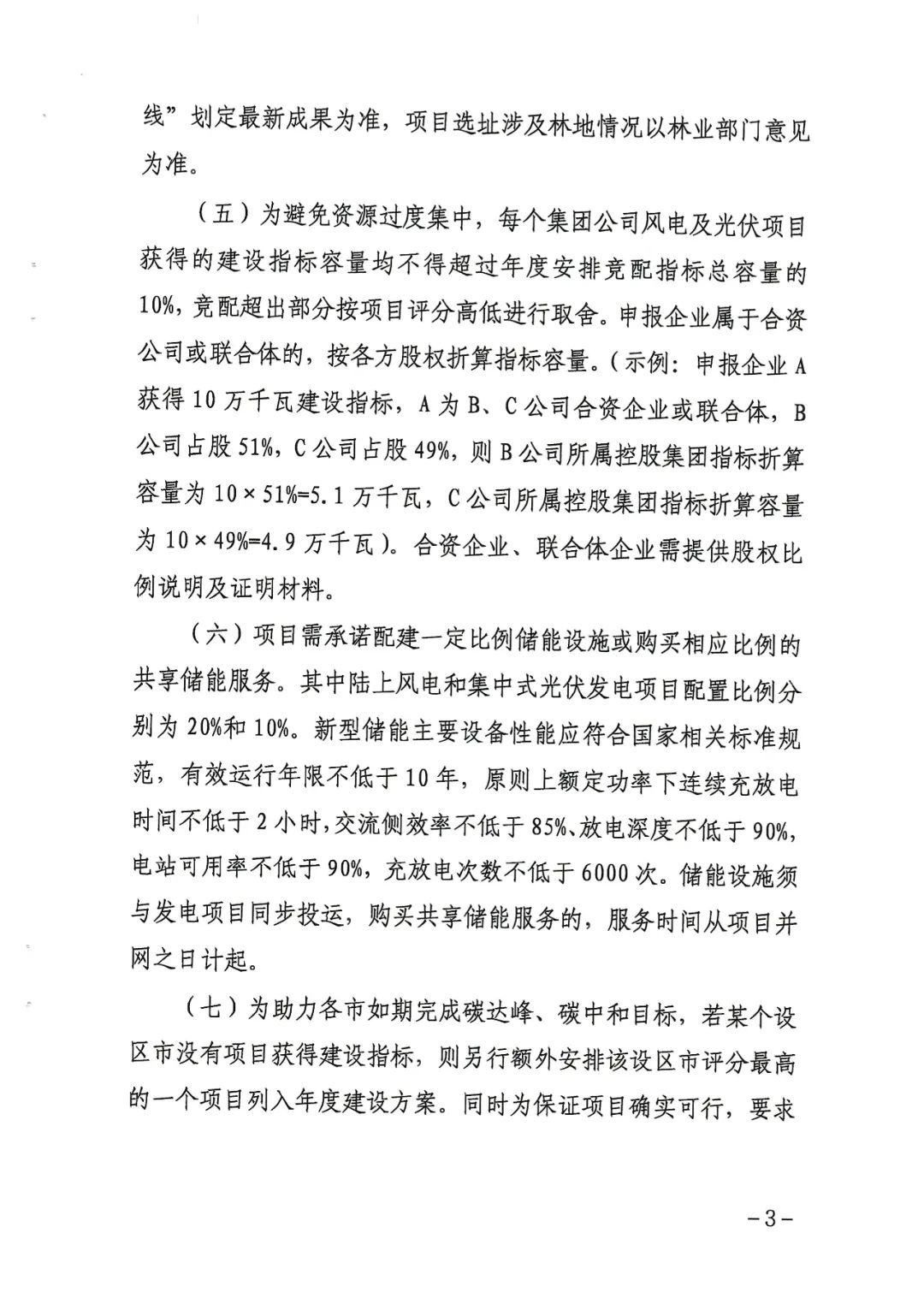

2、每個集團公司風電及光伏項目獲得的建設指標容量均不得超過年度安排競配指標總容量的10%。

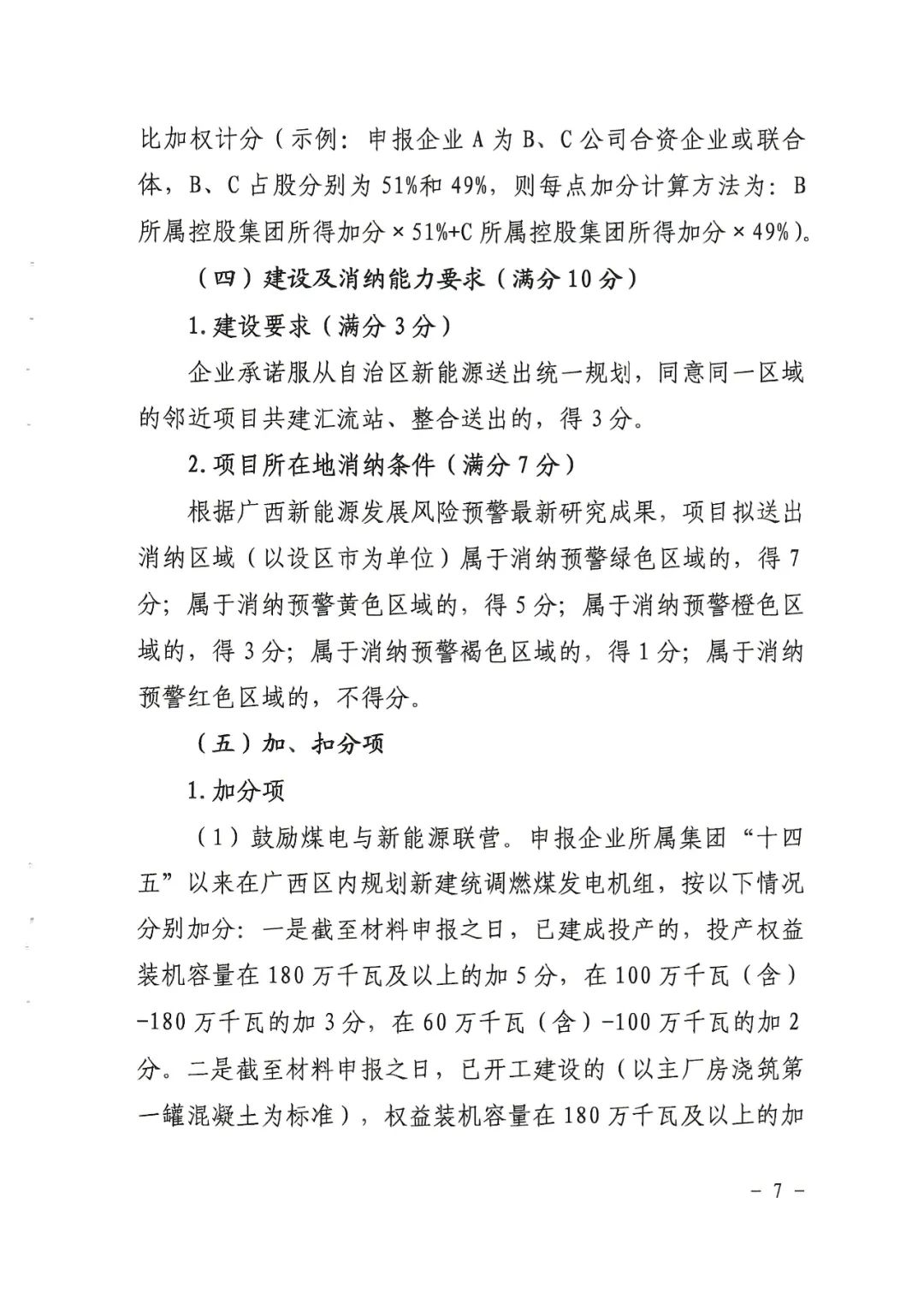

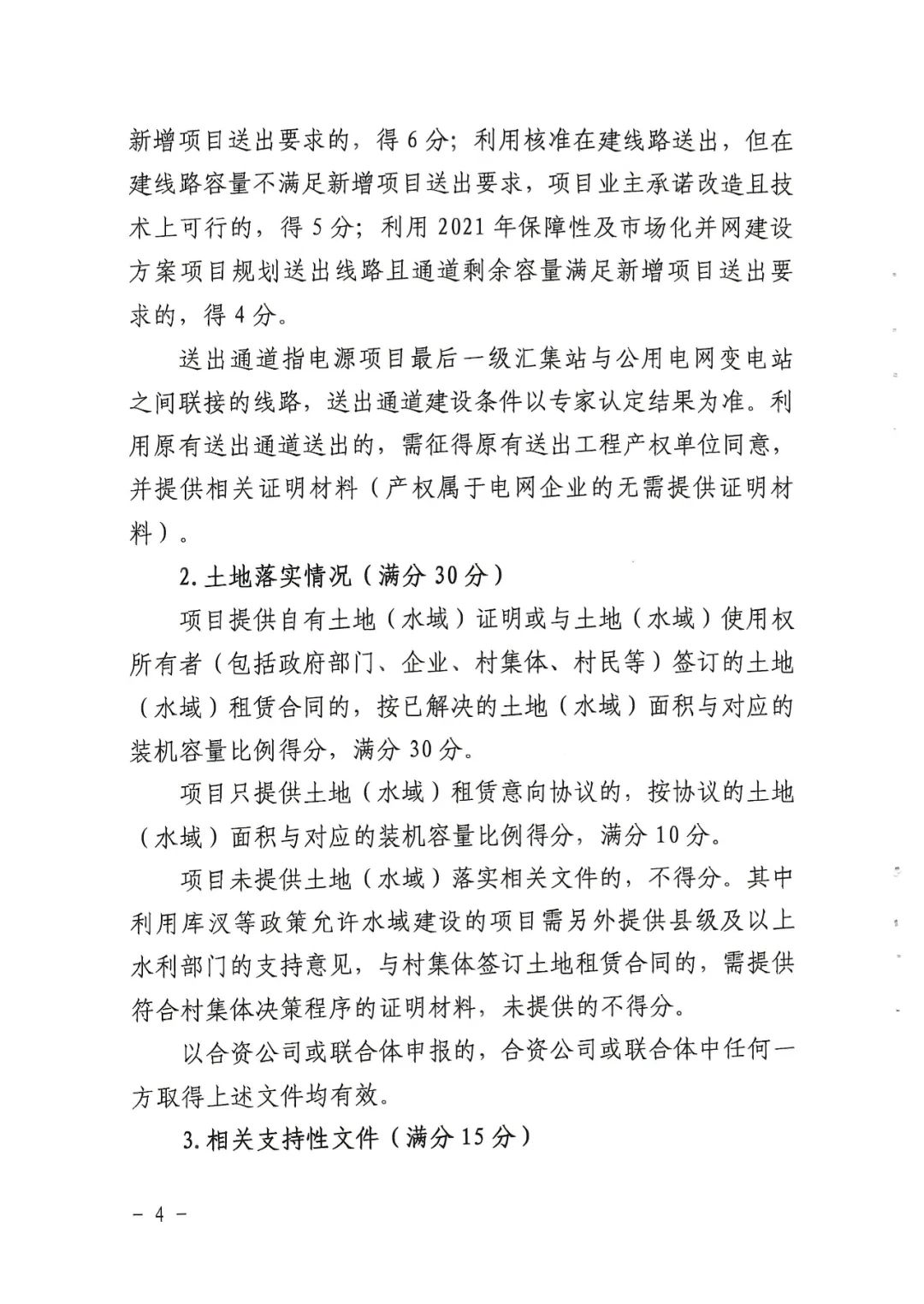

3、項目需承諾配建一定比例儲能設施或購買相應比例的共享儲能服務。其中陸上風電配置比例為20%,光伏配置比例為10%。新型儲能連續充放電時間不低于2小時,儲能設施須與發電項目同步投運,購買共享儲能服務的,從項目并網之日計起。

4、光伏項目必須落實項目用地(自有地或簽訂土地租賃合同)。

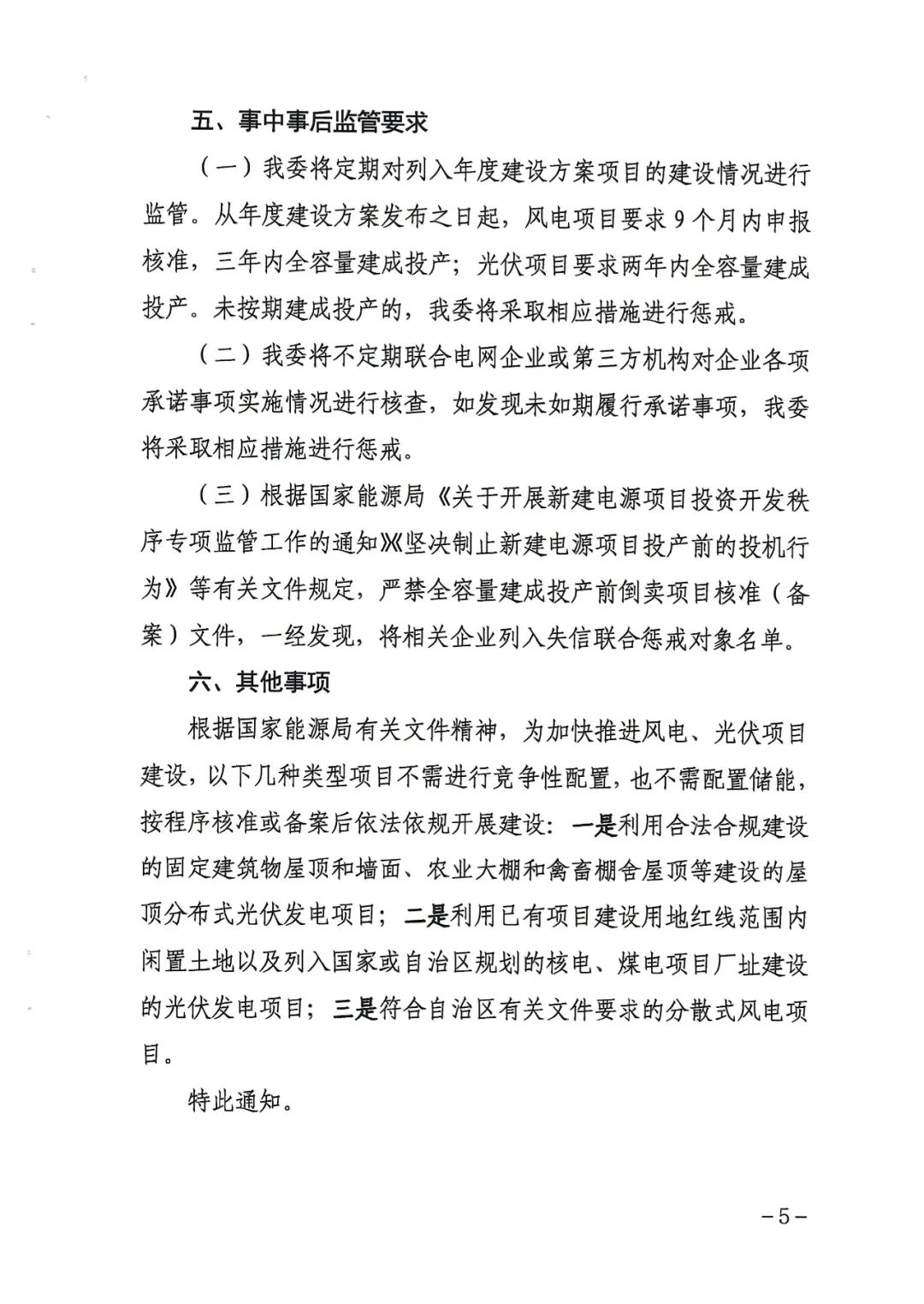

5、從年度建設方案發布之日起,風電項目要求9個月內申報核準,三年內全容量建成投產;光伏項目要求2年內全容量建成投產。

原文如下:


       免責聲明:Gesse蓋錫咨詢力求提供的信息準確、信息所述內容及觀點的客觀公正,但并不保證其是否需要進行必要變更。Gesse蓋錫咨詢提供的信息僅供客戶決策參考,并不構成對客戶決策的直接建議,客戶不應以此取代自己的獨立判斷,客戶做出的任何決策與Gessey蓋錫咨詢無關。本報告版權歸Gessey蓋錫咨詢所有,為非公開資料,僅供Gessey蓋錫咨詢客戶自身使用;本文為Gessey蓋錫咨詢編輯,如需使用,請聯系news@nshw.net申請授權,未經Gessey蓋錫咨詢書面授權,任何人不得以任何形式傳播、發布、復制本報告。Gessey蓋錫咨詢保留對任何侵權行為和有悖報告原意的引用行為進行追究的權利。
