歐洲600GW太陽能目標還很“遙遠”,Ember呼吁開發再加速

2022-07-29 15:25瀏覽數:329

Ember公司的新研究顯示,如果歐洲大陸要跟上其氣候承諾的步伐,歐洲國家需要將太陽能光伏的開發速度提高一倍。

今年和2023年的太陽能和風能開發 "接近所需值"。其中,太陽能被視為離所需安裝量有約12GW的差距。但是,至2026年,新增產能只能滿足將氣候變化影響限制在1.5攝氏度目標所需產能的一半。


近年來,太陽能發電量激增。過去三年里,非洲大陸累計發電量從104GW上升至162GW。這相當于每年15%的增長率。但是,未來四年的增量在幾個重要的歐盟國家并不充足。

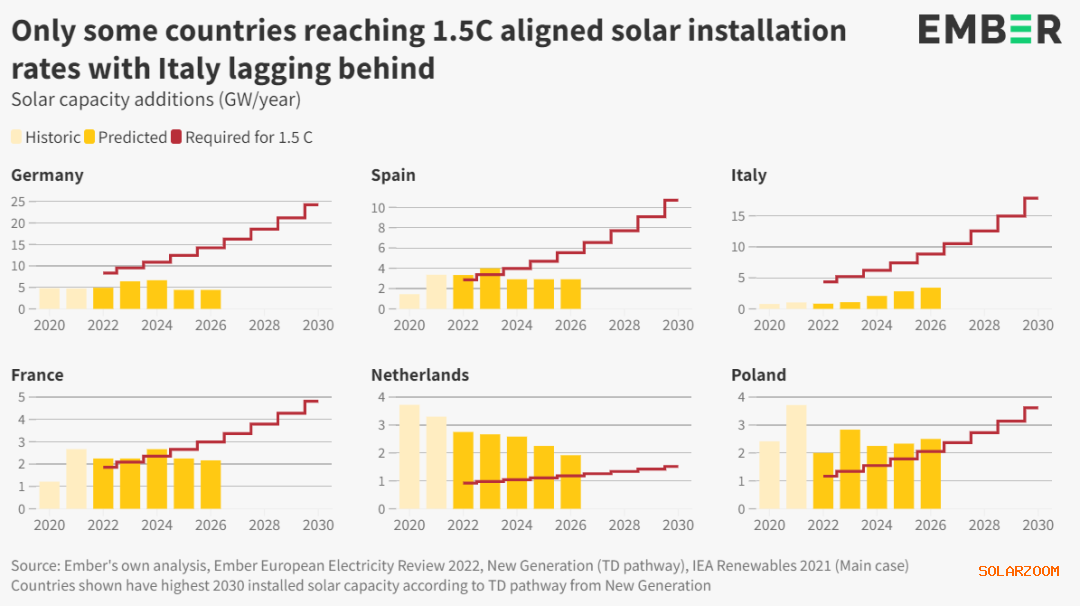

波蘭和荷蘭的太陽能裝機容量將超過1.5C的目標需求,而另一方面,2022年-2026年,預計意大利只能安裝其所需容量的三分之一,如下圖所示。


一些太陽能裝機容量最高的國家,如德國和西班牙將落后于其1.5C的目標

缺乏可用的電網容量等問題將導致西班牙、德國和荷蘭的太陽能安裝量呈下降趨勢,而獲得許可所需的時間也被視為安裝的一個主要障礙。

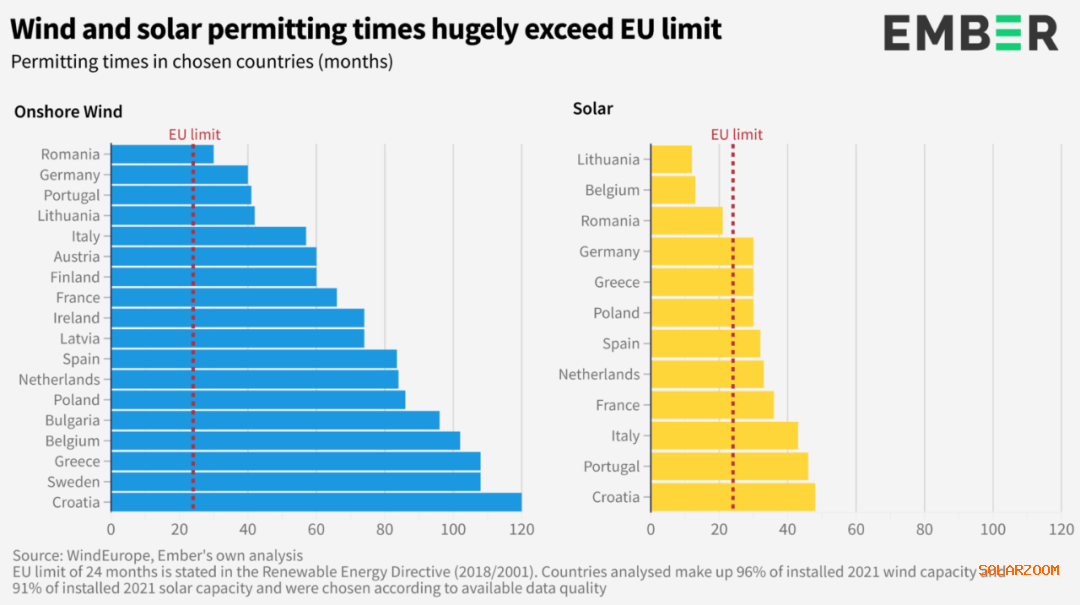

在能源智囊團分析的12個國家中,有9個國家(占目前太陽能裝機容量的91%)的太陽能光伏發電許可期限超過了歐盟規定的2年,葡萄牙和克羅地亞的許可時間幾乎是這一期限的兩倍。


在Ember分析的12個國家中,只有三個國家的許可流程比歐盟限制的要快

歐盟已在5月公布的REPowerEU戰略中著手解決開發商一再提出的許可問題。REPowerEU戰略試圖引入一種簡化、快速的許可流程以加速開發,最長期限限制在一年內。

Ember能源和氣候數據分析師Harriet Fox表示,"歐洲不再缺乏可再生能源的雄心,但它現在面臨著實施的差距。更高的目標還沒有轉化為落地加速開發。為了充分釋放可再生能源的潛力,歐洲需要立即著手消除許可方面的障礙。"

許可方面的常見問題包括缺乏數字化流程、地方層面的資源不足、法律上訴造成的延誤以及不同當局之間的責任重疊。

此外,如果歐盟要在2030年之前實現近600GW的太陽能光伏發電,就必須專注于消除項目開發障礙,如許可的期限。可再生能源指令修正案必須在今年秋天獲批。

根據Ember的報告,由于行政障礙,數千兆瓦的歐洲可再生能源項目正在被推遲。僅在波蘭,正在等待并網許可的太陽能就達到了20GW。


       免責聲明:Gesse蓋錫咨詢力求提供的信息準確、信息所述內容及觀點的客觀公正,但并不保證其是否需要進行必要變更。Gesse蓋錫咨詢提供的信息僅供客戶決策參考,并不構成對客戶決策的直接建議,客戶不應以此取代自己的獨立判斷,客戶做出的任何決策與Gessey蓋錫咨詢無關。本報告版權歸Gessey蓋錫咨詢所有,為非公開資料,僅供Gessey蓋錫咨詢客戶自身使用;本文為Gessey蓋錫咨詢編輯,如需使用,請聯系news@nshw.net申請授權,未經Gessey蓋錫咨詢書面授權,任何人不得以任何形式傳播、發布、復制本報告。Gessey蓋錫咨詢保留對任何侵權行為和有悖報告原意的引用行為進行追究的權利。
